【工程简报】云上云•云南省信息化中心(首期)项目

2016-10-17 14:41

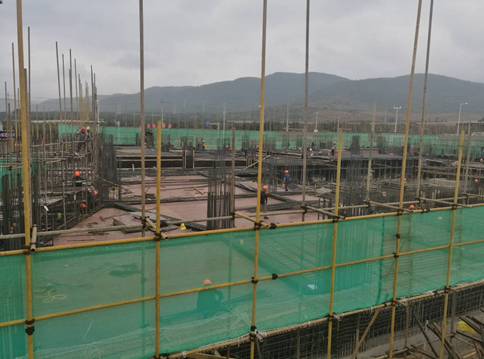

       1.1#楼七层底板砼浇筑完成,开始柱钢筋连接和脚手架搭设。

1#楼(2016年10月14日)

       2.2#楼二层底板梁柱钢筋绑扎完成,准备进行砼注施工。

2#楼(2016年10月14日)

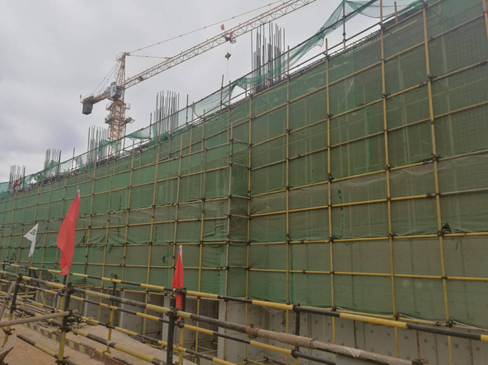

3. 3#楼五层底板砼浇筑完成,正在进行脚手架搭设。

3#楼(2016年10月14日)

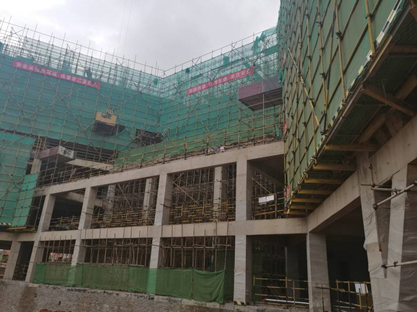

       4. 4#楼二层底板进行梁钢筋绑扎。

4#楼(2016年10月14日)

       5. 7#楼第五区基础筏板钢筋搭设绑扎完成,准备浇砼,第一、二区一层底板钢筋绑扎。

7#楼(2016年10月14日)

       6. 6#、9#楼基坑土方开挖完成,准备浇垫层;各栋号水电、消防配合预埋。

6#楼、9#楼(2016年10月14日)

       7.对照进度计划表进行进度对照检查,提出整改措施并落实到位。

       8.本周举行安全检查,对所检查质量问题已安排施工单位限期整改
